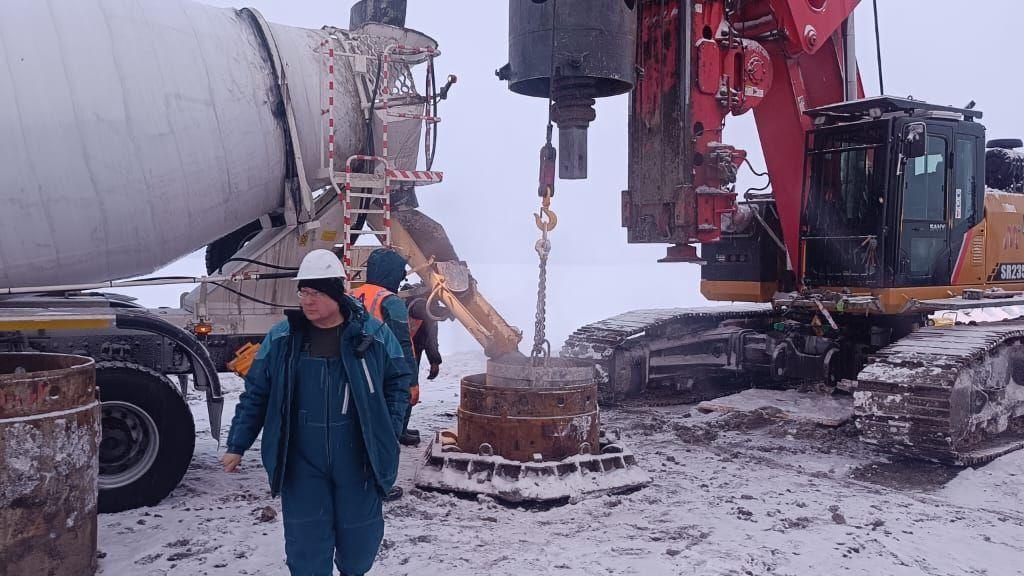

Продолжаются работы по устройству противофильтрационной завесы гребня плотины Курейской ГЭС в поселке Светлогорске Красноярского края. 16 ноября 2024 года специалистами «МагистральДорСтроя» была принята первая партия глиноцементобетонной смеси и выполнено бетонирование первых свай для сооружаемой «стены в грунте».
Этому важному событию предшествовал большой комплекс подготовительных работ по доставке, сборке, монтажу и пусконаладке бетоносмесительного узла ELCON 60 в зимнем исполнении.
— Выпуск первой смеси в промышленном масштабе, конечно, волнительное событие, так как часто бывает, что на бетоносмесительном узле сразу не удается добиться требуемых показателей по смеси — либо по прочностным характеристикам, либо по показателям подвижности и воздухововлечения. В нашем случае благодаря плотному взаимодействию со службой качества «МагистральДорСтроя» в целом и заместителем генерального директора по технологии и качеству Николаем Павловым в частности удалось получить нужный результат с первой попытки. Особенностью при приготовлении данной смеси является повышенное время заводского замеса для равномерного распределения фибры в объеме смеси по сравнению с обычным бетоном, — отмечает руководитель проекта «Курейская ГЭС» Денис Летов.
Работы ведутся в две смены при условии температуры окружающего воздуха не ниже –25 °C. Производственники планируют продолжать работы до наступления периода устойчивых низких температур, который предварительно ожидается после 20 декабря. Затем, после непродолжительной консервации и зимовки, в марте 2025 года работы на объекте будут возобновлены.
