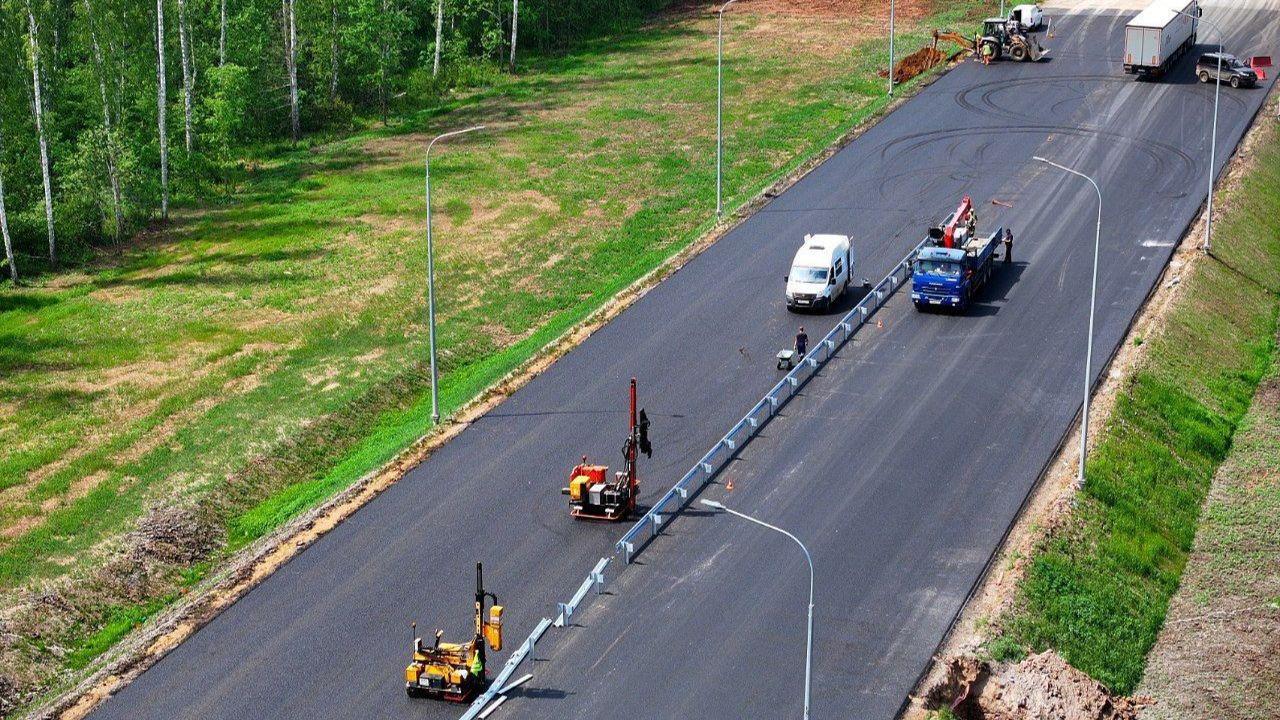

11 июня на обходе пяти населенных пунктов — Исаметово, Верхнеяркеево, Лаяшты, Ишкарово, Асяново трассы М-7 «Волга» началась установка барьерного ограждения. До конца июня здесь планируется выполнить установку 4,5 км барьерного ограждения на основном ходу и 5,5 км барьерного ограждения на транспортной развязке номер 1.
Всего силами сотрудников холдинга и подрядных организаций на обходе выполнено:
— 64,4 км земполотна,
— 60,9 км песчано-гравийной смеси,
— 55,9 км щебеночно-песчаной смеси,
— 52,2 км щебеночно-песчаной смеси, укрепленной цементобетоном,
— 45,4 км верхнего слоя основания,
— 10,45 км нижнего слоя покрытия из асфальтобетона,
— 4,6 км верхнего слоя покрытия.
Сейчас на объекте трудятся 995 человек и 394 единицы техники. Все работы ведутся в плановом режиме.
